在普通现浇混凝土结构中,混凝土模板及支架拆除(以下简称混凝土模架拆除)是最基本的常规工序,GB 50666—2011《混凝土施工规范》中对此有明确规定,但具体施工过程中,对于混凝土模架的拆除时间及前提条件,个别施工管理人员理解和掌握并不全面,认为只要混凝土强度达到规范规定的数值即可拆除模板及支架,从而发出错误的拆模指令,或对不符合要求的模架拆除视而不见,结果造成楼板开裂等质量问题,或更严重的结构安全事故。
01、问题提出
某住宅工程为现浇混凝土结构,模架采用普通的竹胶板和钢管脚手架,由于施工进度缓慢,在本层混凝土梁板钢筋绑扎过程中,施工人员认为下层梁板混凝土浇筑完成时间接近1个月,混凝土强度达到设计要求,于是开始拆除下层楼板的模板及支架,这是不合适的。
02、现行规范规定
1.关于模板拆除的规定
(1)GB 50666—2011《混凝土施工规范》第4.5.2条规定:当混凝土强度达到设计要求时,方可拆除底模及支架;当设计无具体要求时,同条件养护试件的混凝土抗压强度应符合表1的规定。对于普通混凝土结构,通常设计文件中不会规定模板及支架拆除要求,一般按本条施工规范执行。

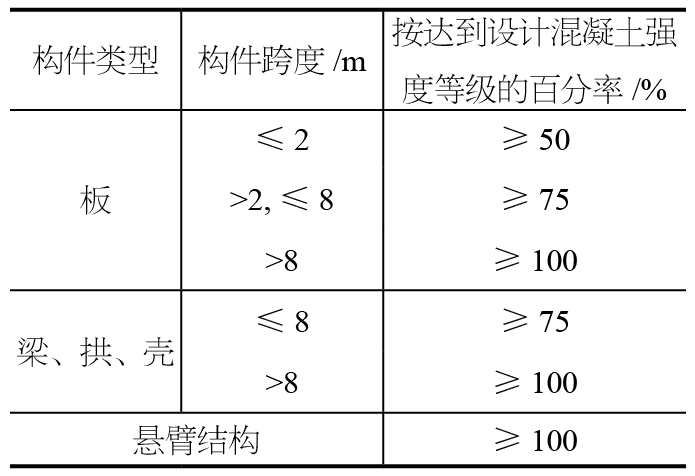

表1 底模拆除时的混凝土强度要求
(2)GB 50666—2011《混凝土施工规范》第4.5.4条规定:多楼层间连续支模的底层支架拆除时间应根据连续支模的楼层间荷载分配和混凝土强度增长情况确定。这项规定无量化指标常被施工人员忽视。
2. 对规范条文的理解
(1)对于单层普通混凝土结构的模架拆除,可以只考虑混凝土强度增长情况,满足规范第4.5.2条即可;但在后续施工过程中,仍要考虑结构上部施工的偶然荷载或临时荷载,必要时进行加固。
(2)预应力混凝土结构模板及支架在混凝土结构钢筋张拉完成后方可拆除。
(3)对于多个楼层连续支模的混凝土结构,其底层模架拆除时间应考虑2个因素,即混凝土强度增长情况和满足上部连续支模施工所承受的荷载,混凝土强度增长情况可以通过同条件试件试验获得,以判断是否满足拆模条件;上部施工荷载包括永久荷载和可变荷载,需结合施工组织和具体施工荷载工况确定。前文案例中,施工人员考虑到下层混凝土梁板施工时间较长,混凝土已达到设计强度,认为已可拆除模板及支架,但未考虑到上部可能承受的荷载较大,至少包括上部模板支架重量、钢筋混凝土梁板重量、混凝土浇筑时人员设备重量等,这些荷载的总和不应超过设计要求的楼面可变荷载值,这样的施工组织才是安全的。
(4)根据GB 50666—2011《建筑结构荷载规范》及设计要求,住宅楼面荷载一般为2 kN/平方米,显然,前文案例中上部楼板施工荷载包括模板及支架、楼板混凝土、混凝土施工人员及设备荷载之和远大于2 kN/平方米,如果拆除下层模板及支架,将存在极大的安全隐患。
03、混凝土拆模申请单
现行常用的混凝土拆模申请单,主要考虑的因素是混凝土强度增长情况,而未考虑上部荷载的分配情况,也是不全面的。
04、关于模架拆除时混凝土同条件试件强度的思考
(1)模架拆除时要求混凝土结构具有足够的承载能力,如悬臂构件,GB 50666—2011《混凝土施工规范》要求混凝土结构强度达到设计要求的强度等级,但是混凝土强度等级是通过标准养护条件下试件强度评定体现的,与现场实体结构强度并不一致,按GB 50204—2015《混凝土结构工程施工质量验收规范》规定结构实体强度是通过同条件试件或者回弹取芯体现,而同条件试件和标准养护试件其强度值是不同的,根据GB 50204—2015《混凝土结构工程施工质量验收规范》,同条件养护试件与标准养护试件相差0.88的系数。
(2)现行的GB 50666—2011《混凝土施工规范》要求混凝土同条件试件要达到混凝土设计强度等级(或者其百分率),实际上是同条件养护试件达到相当于混凝土设计强度等级,即同条件养护试件值除以系数0.88后达到设计强度等级即可。
